2021年7月24日,强台风烟花笼罩宁波。恰逢天文大潮,受风、雨、潮三碰头,多地累计降雨量突破历史极值,三江干流洪水风险红色预警。

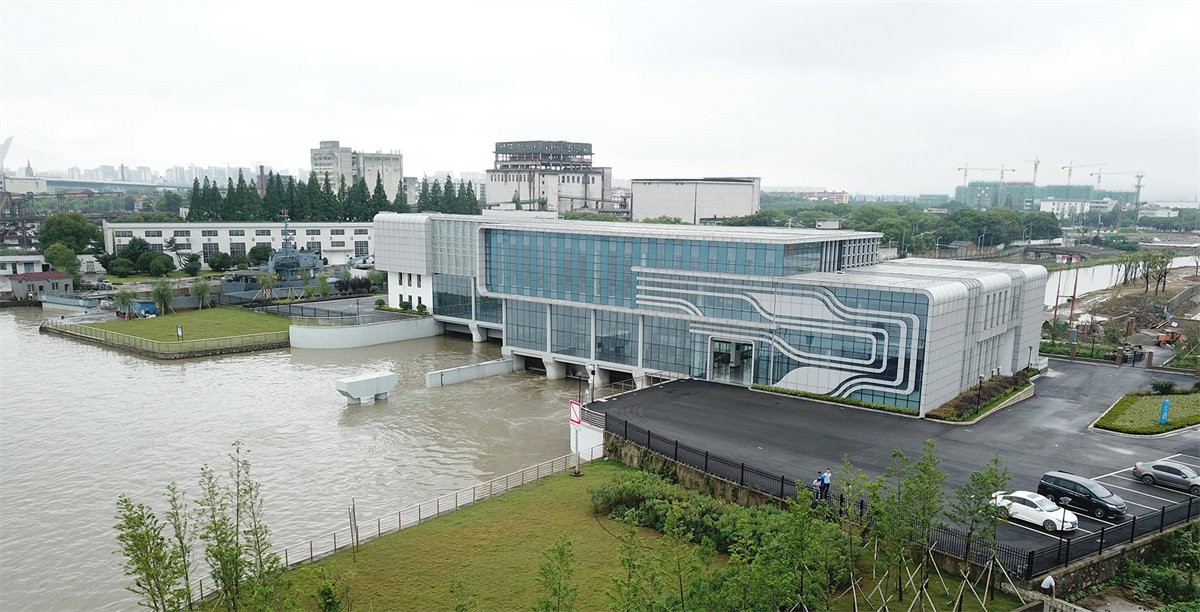

7月25日,孔浦闸甬江侧潮位高达3.72米创历史记录,超100年一遇设计水位,24小时降雨量接近20年一遇。作为江北区境内洪涝水直接外排入甬江的唯一通道,孔浦闸在这关键时刻发挥了不可替代的作用,累计开泵运行超过476小时,排水量总计超2030万m³,保障了江北地区人民生命和财产的安全。
工程自建成以来,防潮标准从不足5年一遇提升至100年一遇,排涝标准从5-10年一遇提升至20年一遇。2019年-2021年,先后经历了“利奇马”、“米娜”、“烟花”等强台风的多次考验,整个工程运行安全可靠,受益江北四大街道共计80Km²国土面积,惠及人口约20万。

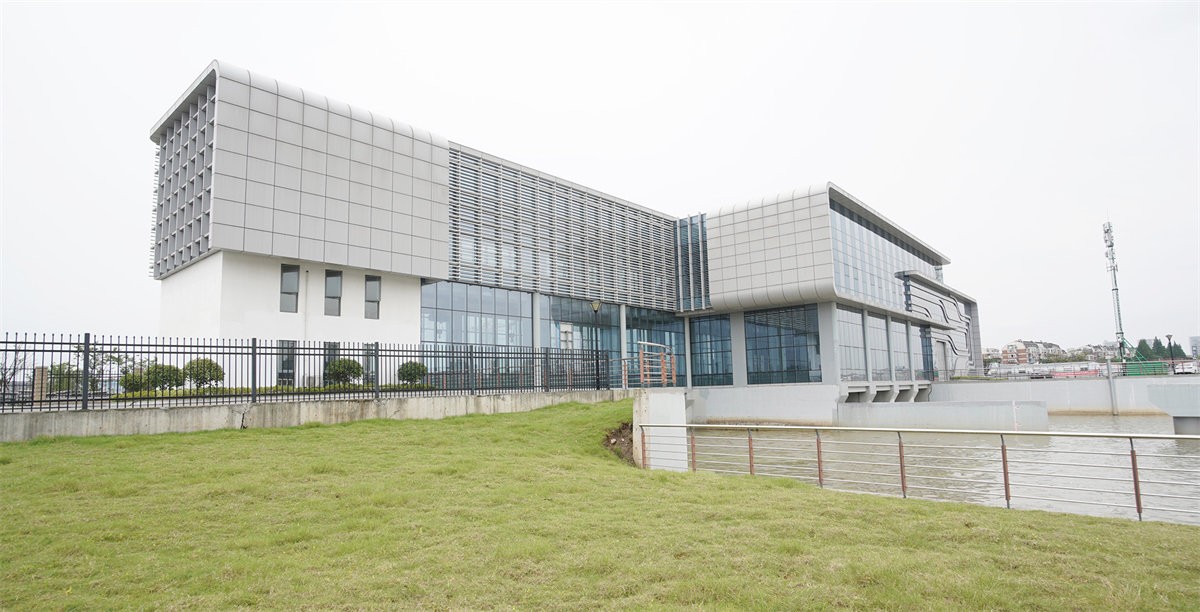

宁波市江北区孔浦闸站整治改造工程,是甬江防潮堤沿线、江北大河排水系统中的重要节点工程,承担着排涝、挡潮双重作用,是实现甬江干流防洪防潮封闭体系建立的关键性工程。

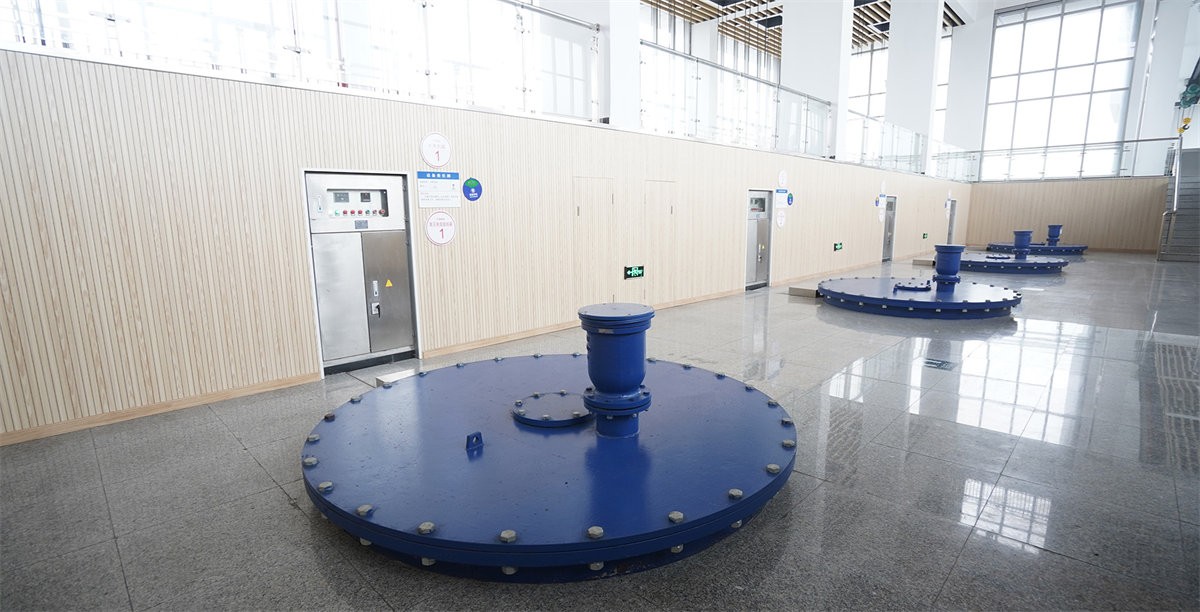

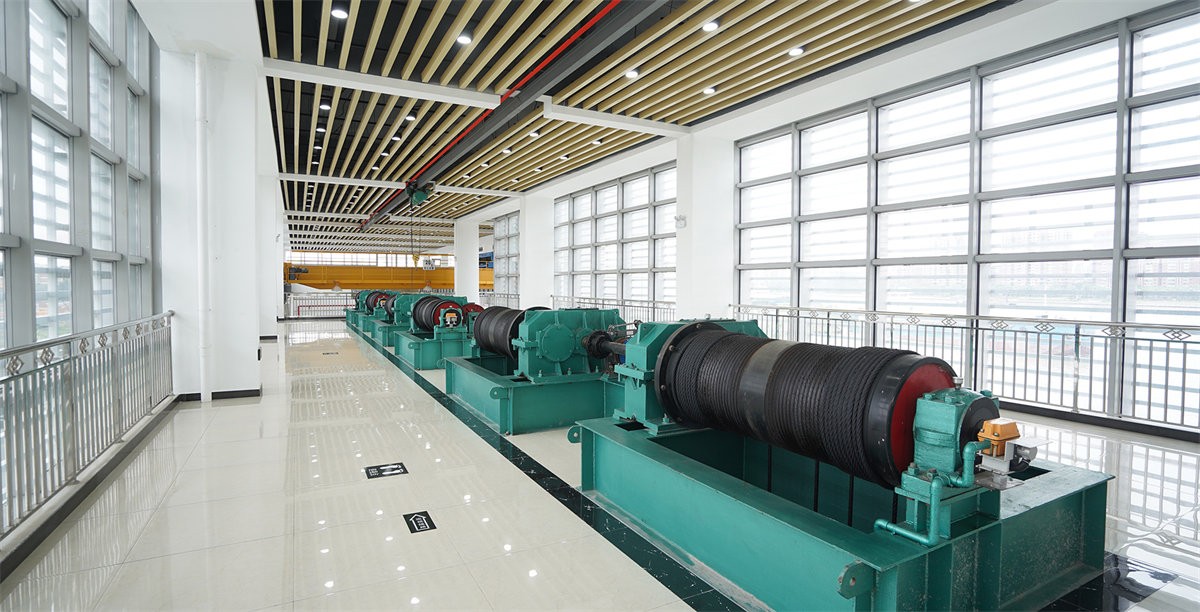

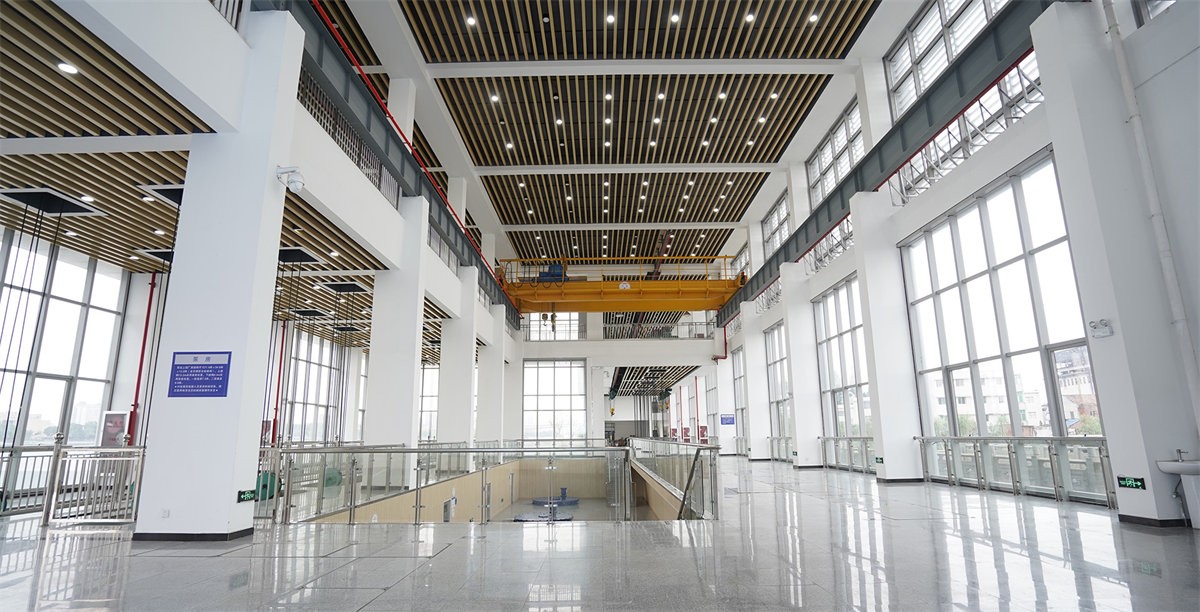

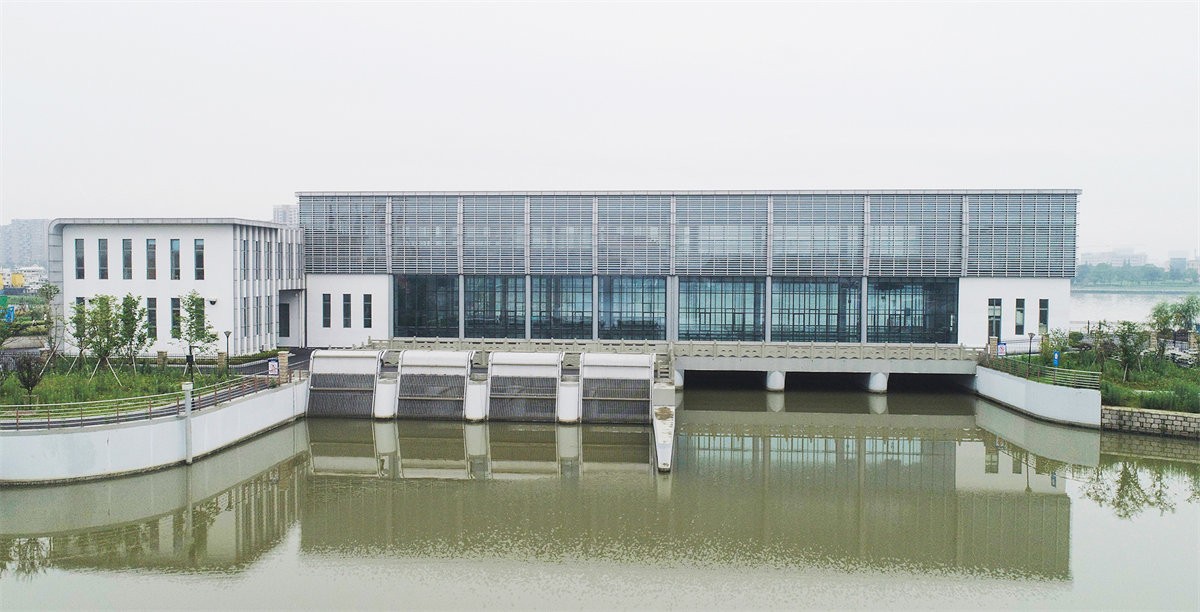

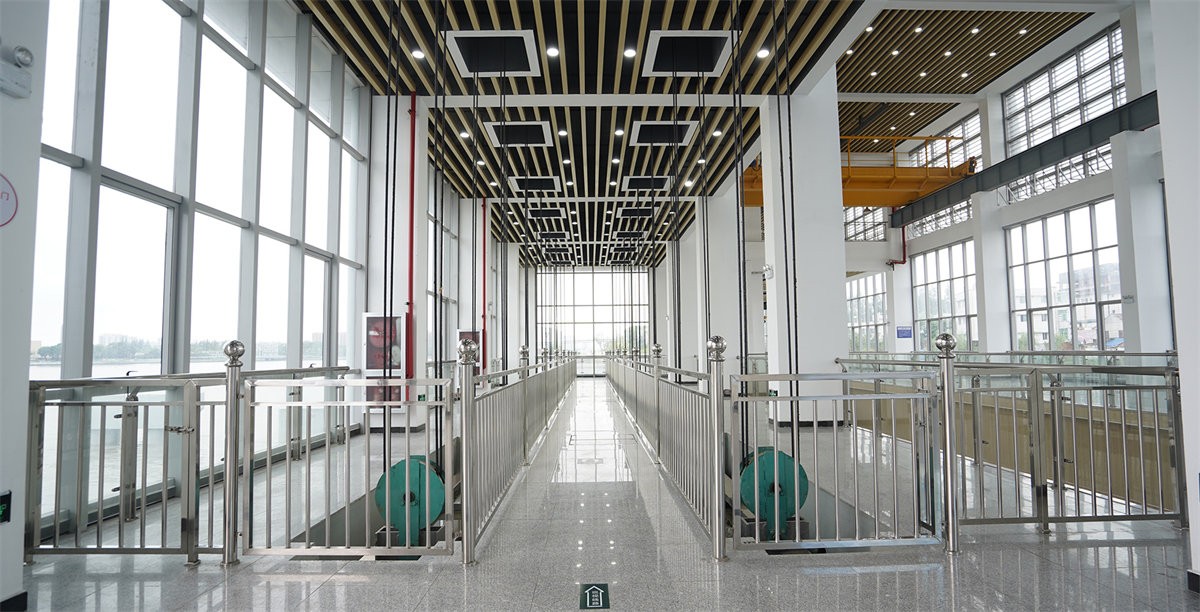

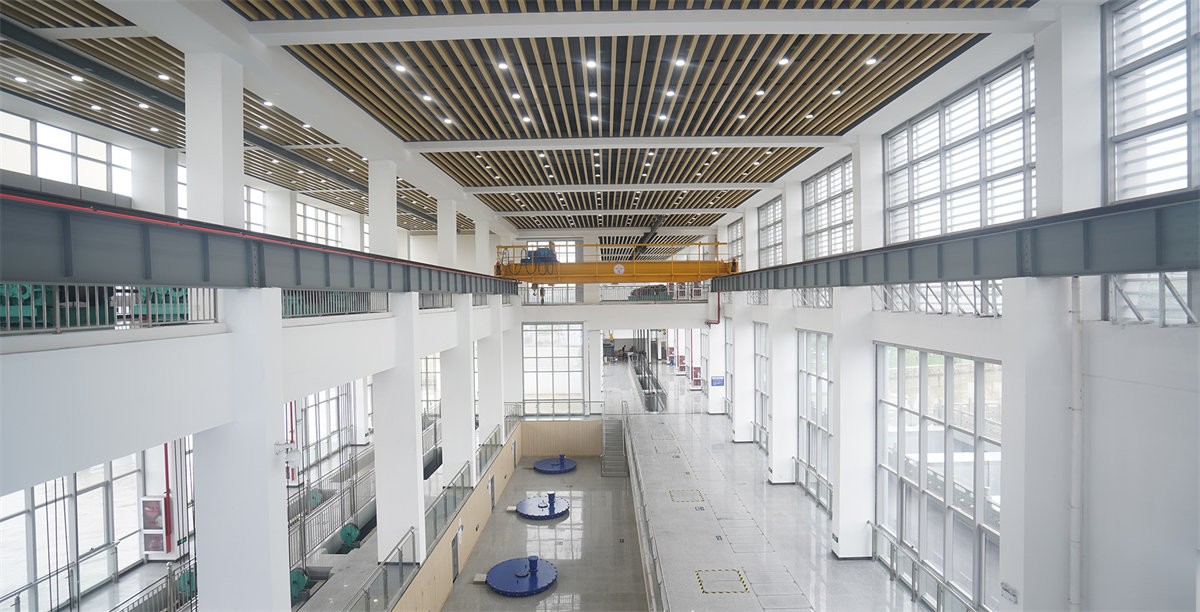

工程采用原址拆除改扩建方案,建设内容主要有水闸、泵站、管理房及交通桥组成。水闸总净宽21米,最大过闸流量为139.9m3/s;泵站共设4台潜水轴流泵,最大排涝流量40m3/s。工程完成总投资1.45亿元。
本工程遵循国家建设程序,经江北区发改局审批立项,严格实行项目法人责任制等四制。项目参建各方围绕质量保优良、安全无事故、工期不延误、工地创文明、争创大禹奖的建设管理目标,优质、高效地完成了建设任务。工程于2017年3月3日开工,2020年8月7日通过竣工验收。
工程始终贯彻现代化水利工程设计理念,构建了BIM模型,实现了各专业间的协同设计,提高了设计效率,实现了精细化设计。
平面布置上,通过水力模型试验,确定水闸轴线与甬江成74°,保证了水闸最优排水效率。带有韵律感的金属杆件的应用,诠释了现代化水利设施的特点。本工程于2021年6月获得宁波市建设工程优秀勘察设计奖。
工程运用无人机航拍成果建立全周期360度影像,完整记录施工全过程;以水利安全生产标准化一级标准为指导,大力推进标准化工地建设进度。
孔浦闸站围堰位于江北大河河道中,地基为淤泥质软土地基,《涌潮地区淤泥质地基土石围堰施工工法》的研发并使用,为围堰稳定和闸基干地作业创造了有利条件。
泵室流道曲线复杂、立模难度大,科技小组开展技术攻关,采用Dynamo参数化对泵站流道进行了异形体三维建模,实现了流道混凝土的整体浇筑,确保了流道流态符合设计要求。该成果荣获国家实用新型专利。
施工中大力开展QC小组活动,《提高闸站玻璃幕墙施工一次合格率》和《提高钢筋直螺纹套筒连接一次合格率》均荣获中国水利工程协会QC小组1类成果。本工程已荣获实用新型专利3项,省级以上工法2项,2019年度浙江省建筑施工安全生产标准化管理优良工地。
本工程主要分部工程质量等级均为优良,外观质量得分率93.5%。经宁波市江北区水利工程质量与安全管理服务站核定:工程质量等级优良,已荣获2019年度宁波市“甬江建设杯”优质工程奖、2020年度浙江省“钱江杯”优质工程奖。
河水安澜,是所有水利人的梦想。治水强基,方能保一方平安。穿越半个世纪,孔浦闸见证无数风雨,一如既往守护这个城市的未来。
